Le Règlement européen sur la déforestation (RDUE, EUDR en anglais) change la donne pour toute entreprise qui produit, transforme ou exporte du bois vers l'Union européenne. Contrairement à FLEGT ou aux certifications volontaires, ce n'est pas une option — c'est une obligation légale, avec des sanctions et des interdictions de mise sur le marché à la clé.
Qui est concerné, et à partir de quand
Le règlement s'applique en deux temps :
- 30 décembre 2026 pour les moyennes et grandes entreprises
- 30 juin 2027 pour les micro et petites entreprises
Si votre bois — brut, transformé, ou intégré dans un produit fini (meubles, panneaux, papier) — entre sur le marché européen, vous êtes concerné, quel que soit le pays où vous opérez.
Ce que le RDUE exige concrètement
Trois obligations principales :

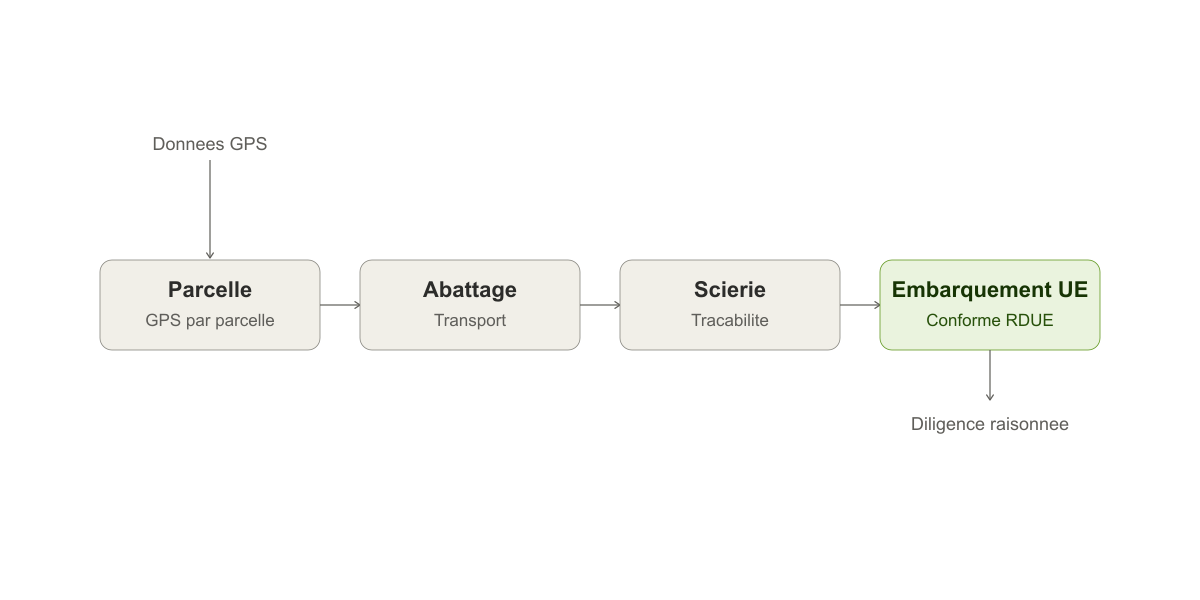

- Géolocalisation de la parcelle d'origine. Pour chaque lot de bois, il faut pouvoir prouver précisément d'où il vient — les coordonnées GPS de la parcelle de récolte, pas seulement le pays ou la région.
- Preuve d'absence de déforestation. Démontrer que la parcelle n'a pas fait l'objet de déforestation après le 31 décembre 2020.
- Déclaration de diligence raisonnée. Un document formel, déposé dans le système européen, qui rassemble ces preuves pour chaque lot mis sur le marché.
Le vrai défi : ce n'est pas réglementaire, c'est un défi de données
La partie légale du RDUE est claire. Ce qui coince la plupart des entreprises, c'est la question opérationnelle : comment capturer, stocker et relier ces données GPS à chaque étape — de l'abattage en forêt jusqu'à l'embarquement — surtout quand les sites de production sont dans des zones à connectivité limitée ou inexistante.
C'est exactement le problème que je résous depuis 2006 pour mes clients en République du Congo et au Cameroun : un système de traçabilité qui capture la géolocalisation par grume dès l'origine, fonctionne sans connexion permanente sur le terrain, et centralise les données pour produire les documents d'export — y compris, désormais, les déclarations de diligence raisonnée RDUE.
Ce qu'il faut faire maintenant
Si votre entreprise n'a pas encore de système de géolocalisation par parcelle, la fenêtre pour se préparer avant décembre 2026 se resserre. La bonne nouvelle : si vous avez déjà des données GPS de récolte (même partielles, même sur papier ou tableur), la mise en conformité consiste souvent à structurer et relier ce qui existe déjà, pas à repartir de zéro.
